[圖文]天樞風電場圓滿完成E2齒輪箱吊裝工作

作者:未知  來源:不詳  發布時間:2014/9/24 4:25:25點擊數(0)

近日,天樞風電場順利完成E2齒輪箱吊裝更換工作,以高效行動保障了機組的穩定運行。

4月中旬,天樞風電場E2風機突發“變槳安全鏈”故障停機,運維人員第一時間現場開展處置工作。完成常規消缺任務后,運維人員發現齒輪箱前端蓋軸承處存在兩段長度約5cm的鐵屑。憑借高度的責任心和專業敏感性,他意識到可能存在潛在安全隱患,堅持要求廠家派遣技術人員協助深入排查。通過借助內窺鏡對機組齒輪箱內部深入檢測后,最終查明故障根源—齒輪箱電機側軸承壓板螺栓斷裂,彈性支撐座出現位移。

故障明確后,天樞風電場迅速行動,立即組織風機、齒輪箱等廠家召開專題會議,共同商討更換方案。經綜合研判與充分討論,決定對該風機齒輪箱進行整體更換。隨后,風電場迅速制定出詳細周密的計劃,統籌協調風機、齒輪箱、吊裝、運輸等相關單位,形成工作合力,為后續吊裝工作的順利開展筑牢基礎。

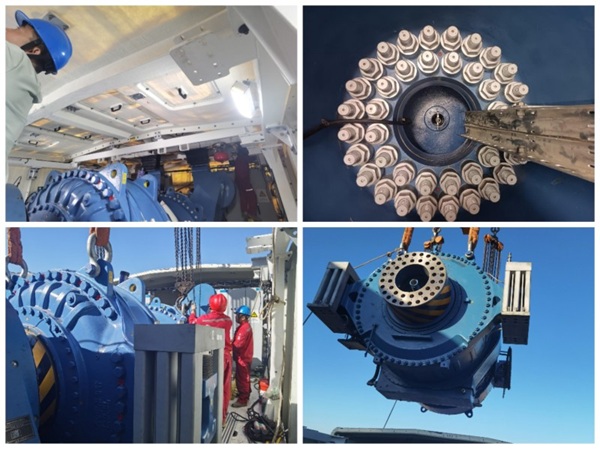

5月正值春季大風頻發,這給E2機組齒輪箱恢復工作帶來巨大挑戰。面對嚴峻形勢,風電場積極應對,不斷優化工作方案,精心調整吊裝策略,并成立專項工作小組。面對時間緊、任務重等諸多不利條件,小組人員嚴陣以待、全力以赴投入到更換工作中。吊裝過程中,工作人員緊盯風速變化,精準抓住風速6米/秒以下的短暫窗口期,爭分奪秒提前拆卸齒輪箱附件。地面與機艙作業人員密切配合,嚴格把控每一個關鍵環節。從齒輪箱連接油管、傳感器、主軸連接螺栓,到齒輪箱彈性支撐的安裝工藝,每一步操作都細致入微、嚴謹規范。經過運維人員12小時的艱苦奮戰,E2齒輪箱吊裝更換工作順利完成。

次更換工作的圓滿完成,不僅及時恢復了機組的正常運行,也為今后應對類似復雜情況積累了寶貴經驗。后續,天樞風電場將進一步完善設備維護和應急處理機制,加強對風機的日常巡檢和監測力度,確保風機始終處于良好的運行狀態,為公司的長遠發展提供堅實保障。


上一篇: [圖文]攜手內蒙古氫能產業協會 開啟高質量發展新征程
下一篇:[圖文]光伏電站的AI園丁——立新能源玩轉“科技巡+精準清”綠色組合拳
欄目導航
最新圖片
聯系我們
  • 前臺電話:0991-7531188
  • 辦公室傳真:0991-7531114
  • 人力資源:0991-7531110
  • 公司地址:烏魯木齊市經濟技術開發區玄武湖路477號新疆能源大廈

敬請關注官方微信

版權所有 新疆能源(集團)有限責任公司 All Rights Reserved. 備案號:新ICP備14002061號
